Em empreendimentos industriais e logísticos, cada etapa depende da anterior. A montagem da estrutura metálica depende da fundação pronta. O piso industrial depende da estrutura. As instalações dependem do piso. E o início da operação depende de tudo isso acontecer na ordem certa, dentro do prazo. Quando a fundação para galpão atrasa, todo o cronograma da obra é empurrado para frente — e o gargalo na primeira etapa vira atraso composto em todas as seguintes.
Por isso a fundação de um galpão ou centro logístico não pode ser tratada como uma linha de custo a ser apenas contratada pelo menor preço. Ela é a etapa estratégica que define se a obra avança no ritmo previsto ou se trava logo no começo. Este artigo mostra por que os atrasos acontecem, qual o impacto financeiro deles e o que uma empresa de fundações deve entregar para que a fundação deixe de ser o gargalo.
Qual fundação usar em galpão e centro logístico
Galpões logísticos e plantas industriais combinam cargas concentradas (pilares da estrutura metálica) com cargas distribuídas em grande área (piso industrial, estoque, empilhadeiras). Essa combinação, somada ao porte do terreno, costuma levar a solução para fundação profunda em estacas — normalmente hélice contínua monitorada ou estaca escavada com perfuratriz hidráulica.

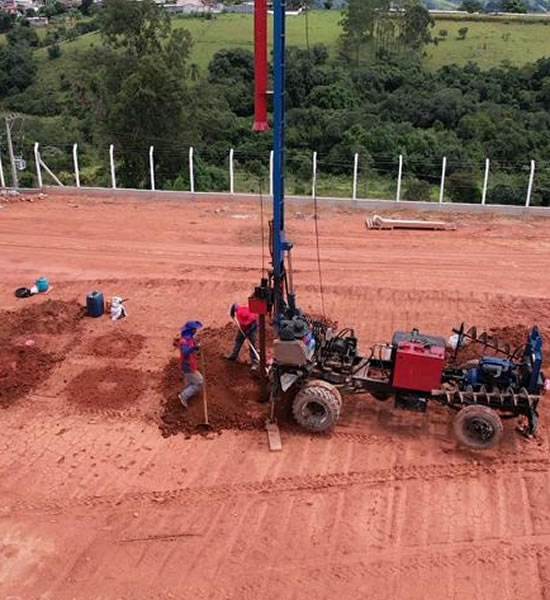

- Hélice contínua monitorada — muito usada nesse tipo de obra pela velocidade de execução e pela rastreabilidade: cada estaca gera relatório de torque, profundidade e volume de concreto, frequentemente exigido por clientes corporativos e auditorias.

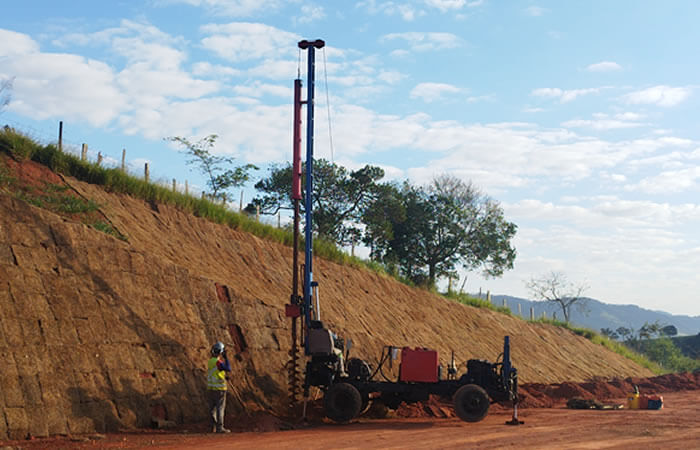

- Estaca escavada — entra quando o projeto pede diâmetro maior, profundidade extra ou quando o acesso do canteiro restringe a entrada da perfuratriz de hélice contínua.
- Sondagem é o que decide — a escolha não se faz por preferência do fundista, e sim pelo perfil do solo (SPT), pela carga das estruturas e pelas condições do canteiro.
Não existe um método universalmente certo para galpão. O que existe é o método adequado àquele solo, àquela carga e àquele cronograma — definido por engenheiro a partir da investigação geotécnica, nunca pelo menor preço por metro.
Por que a fundação de galpão atrasa
Na maioria dos casos, o atraso não nasce na execução — ele já estava plantado antes da mobilização dos equipamentos. Os fatores que mais aparecem em obras que travaram na fundação são:
- Falta de sondagem adequada — começar a dimensionar sem conhecer o perfil real do solo transforma o projeto em aposta.
- Escolha incorreta do método executivo — método errado para o solo errado gera retrabalho ou troca de equipamento no meio da obra.
- Planejamento insuficiente — sem master plan da fundação alinhado ao da obra, cada imprevisto vira parada.
- Problemas de acesso e logística — perfuratriz que não entra ou não manobra no canteiro significa equipamento parado, o custo mais silencioso da fundação.
- Cronogramas irreais — produtividade prometida acima do que o solo e o canteiro permitem se converte em atraso já na primeira semana.
O impacto financeiro do atraso
Em obra industrial e logística, o atraso da fundação não fica contido na fundação — ele gera efeito em cadeia sobre o empreendimento inteiro. Um galpão que deveria entrar em operação numa data tem essa data ancorada na primeira estaca. Atrasar o começo é atrasar todo o resto. O que costuma ser comprometido:
- Contratos de locação — galpões logísticos muitas vezes já têm locatário e data de entrega contratada.
- Início da operação — cada dia parado é faturamento que não começa.
- Recebimento de equipamentos — linhas de produção e racks programados para uma data sem onde ser instalados.
- Cronograma de fornecedores — montagem metálica, piso e instalações remarcados, com diária e remobilização.
- Retorno do investimento — o payback do empreendimento desloca junto com a entrega.
É por isso que, numa obra logística, previsibilidade vale tanto quanto produtividade. De pouco adianta uma execução rápida no papel se ela não respeita uma data confiável, alinhada às etapas que vêm depois.
Causas de atraso, impacto e como prevenir
| Causa do atraso | Impacto na obra | Como prevenir |
|---|---|---|
| Falta de sondagem adequada | Recalque, reforço ou redimensionamento no meio da obra | Exigir SPT e perfil geotécnico antes de qualquer dimensionamento |
| Método executivo incorreto | Retrabalho ou troca de equipamento às pressas | Definir o método pela sondagem, carga e canteiro — não pelo preço |
| Planejamento insuficiente | Cada imprevisto vira parada de obra | Master plan da fundação alinhado ao cronograma geral |
| Acesso e logística ignorados | Perfuratriz parada, mobilização sem produzir | Avaliar acesso e área de manobra antes de mobilizar |
| Cronograma irreal | Atraso já na primeira semana de execução | Produtividade alinhada ao que solo e canteiro permitem |
O que uma empresa de fundações deve entregar
Numa obra logística, contratar fundação é contratar previsibilidade — não apenas estacas no chão. Uma empresa de fundações que protege o cronograma da obra entrega muito mais do que a execução:
- Planejamento — análise de projeto, sondagem, logística e cronograma antes de mobilizar.

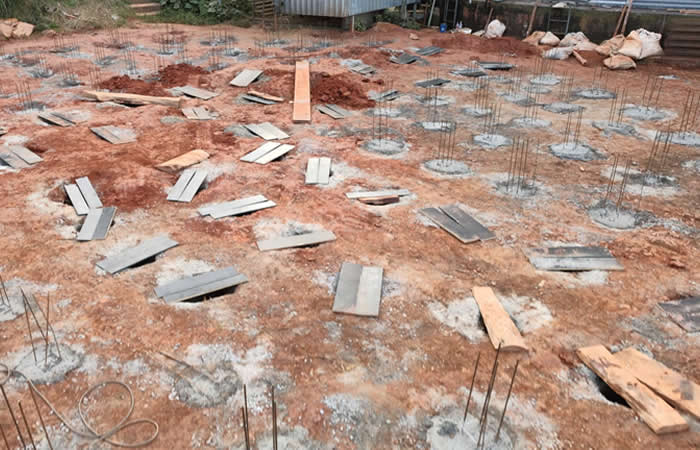

- Controle de execução — acompanhamento técnico e, na hélice contínua monitorada, relatório por estaca.
- Comunicação técnica — diálogo direto com o calculista e o gestor da obra a cada decisão de campo.
- Responsabilidade formal — ART de execução emitida por engenheiro CREA, sem exceção.
- Cumprimento de prazo — cronograma realista e honrado, porque é dele que dependem todas as etapas seguintes.
O papel da fundação no sucesso da obra
A fundação é a única etapa da obra que trabalha com a parte que ninguém vê — o solo — e a primeira da qual todas as outras dependem. Quando ela é tratada como etapa estratégica, com investigação do terreno, método adequado e cronograma honesto, ela deixa de ser a fonte de surpresas e passa a ser a base que sustenta o prazo do empreendimento inteiro. Quando é tratada como linha de custo a ser cortada, ela se torna o gargalo que trava a montagem metálica, o piso, as instalações e o início da operação.
Na Real Hélice, cada obra é analisada individualmente antes de qualquer mobilização: o engenheiro CREA-MG avalia projeto, sondagem, logística e cronograma para indicar a solução mais adequada à realidade do canteiro. Vai construir galpão, centro logístico ou indústria? Solicite uma avaliação técnica da sua obra — a Real Hélice responde em até 24h úteis.
Perguntas frequentes
- Qual a melhor fundação para galpão?
- Não há uma única melhor fundação para todo galpão. Na maioria dos galpões e centros logísticos a solução é fundação profunda em estacas — hélice contínua monitorada ou estaca escavada —, definida pela sondagem do solo e pela carga das estruturas metálicas e do piso industrial. A hélice contínua costuma ser preferida pela velocidade e pela rastreabilidade por estaca; a escavada entra quando o projeto pede diâmetro maior, profundidade extra ou o acesso ao canteiro é restrito. A definição correta é feita por engenheiro a partir do SPT e do projeto estrutural.
- Quanto tempo leva a fundação de um galpão?
- O prazo depende do número de estacas, do método, do diâmetro, da profundidade e das condições do canteiro, por isso não há um número fixo. A hélice contínua monitorada é mais rápida porque executa cada estaca em poucos minutos, o que favorece obras com grande volume de estacas e cronograma apertado. O prazo confiável só sai depois da sondagem e do projeto: é a investigação do solo que define quantas estacas e a que profundidade, e portanto quanto tempo a fundação leva.
- Por que a fundação atrasa a obra de um galpão?
- Na maioria dos casos o atraso já estava plantado antes da execução: falta de sondagem adequada, escolha incorreta do método, planejamento insuficiente, problemas de acesso e logística e cronogramas irreais. Esses fatores geram retrabalho, troca de equipamento no meio da obra ou perfuratriz parada. Como a fundação é a primeira etapa, qualquer atraso nela empurra a montagem metálica, o piso e as instalações para frente — virando atraso composto no empreendimento inteiro.
- Qual o impacto financeiro de atrasar a fundação de um centro logístico?
- Em obra logística o atraso da fundação não fica contido na fundação: ele afeta contratos de locação já firmados, o início da operação, o recebimento de equipamentos, o cronograma dos fornecedores e o retorno do investimento. Como a data de entrada em operação está ancorada na primeira estaca, atrasar o começo desloca todo o payback do empreendimento. Por isso, nesse tipo de obra, previsibilidade vale tanto quanto produtividade.
- Hélice contínua ou estaca escavada para galpão logístico?
- Depende do solo, da carga e do canteiro. A hélice contínua monitorada é muito usada em galpões e centros logísticos pela velocidade de execução e pelo relatório por estaca, útil em obras com cronograma apertado e exigência de rastreabilidade. A estaca escavada se aplica quando o projeto pede diâmetro maior, profundidade extra ou quando o acesso do canteiro dificulta a entrada da perfuratriz de hélice contínua. A escolha correta vem da sondagem geotécnica e do dimensionamento do calculista, não da preferência do fundista.
- O que pedir a uma empresa de fundações para galpão?
- Além das estacas, peça previsibilidade: planejamento prévio com análise de sondagem, projeto, logística e cronograma; controle de execução com relatório por estaca na hélice contínua; comunicação técnica direta com o calculista a cada decisão de campo; responsabilidade formal com ART de execução emitida por engenheiro CREA; e um cronograma realista e cumprido, já que todas as etapas seguintes da obra dependem dele.
